千葉県野田市電気工事(単三切り替え工事)

千葉県野田市に単相2線式から単相3線式に
切り替える工事で伺いました。
一般的に単3切り替え工事と呼ばれます。

単2のままでは30Aまでしか契約が出来ないので
それ以上契約したい場合やエアコンや
IHクッキングヒーターなど200Vの大型家電を
使いたい場合も単三への切り替えが必要です。

今回は家族が増えるためエアコンを2台同時に
使うことでの不安が有り単三切り替え工事の
ご希望です。

また2階のエアコンが専用コンセントに
なっていないので専用コンセントも設置します。

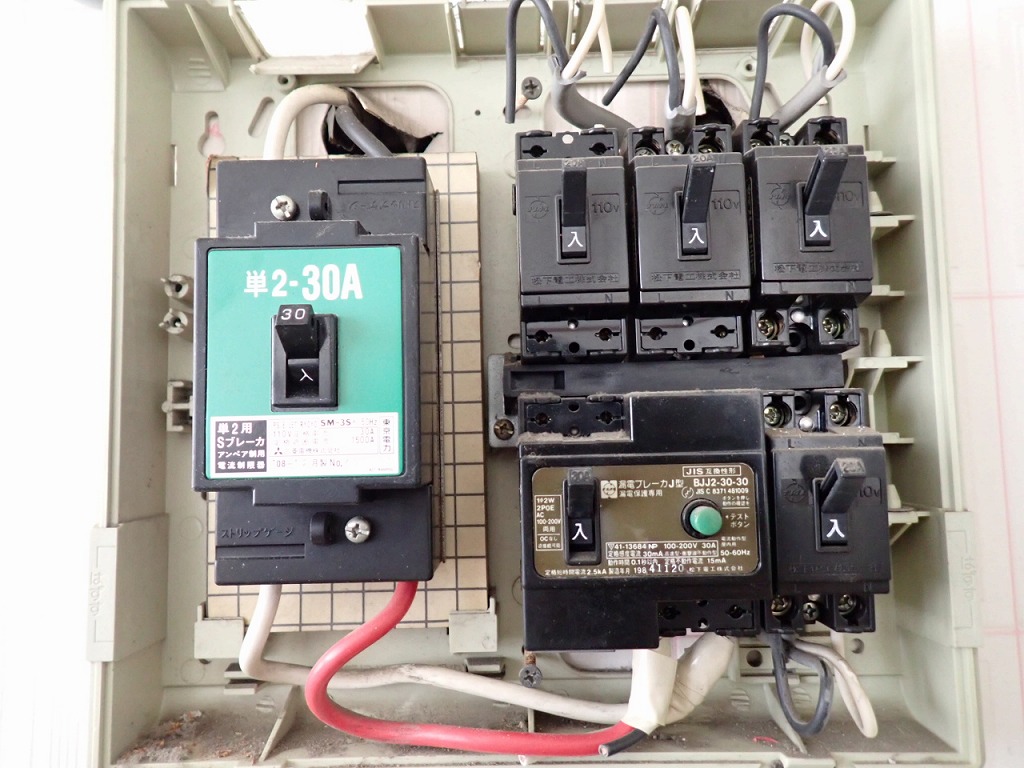

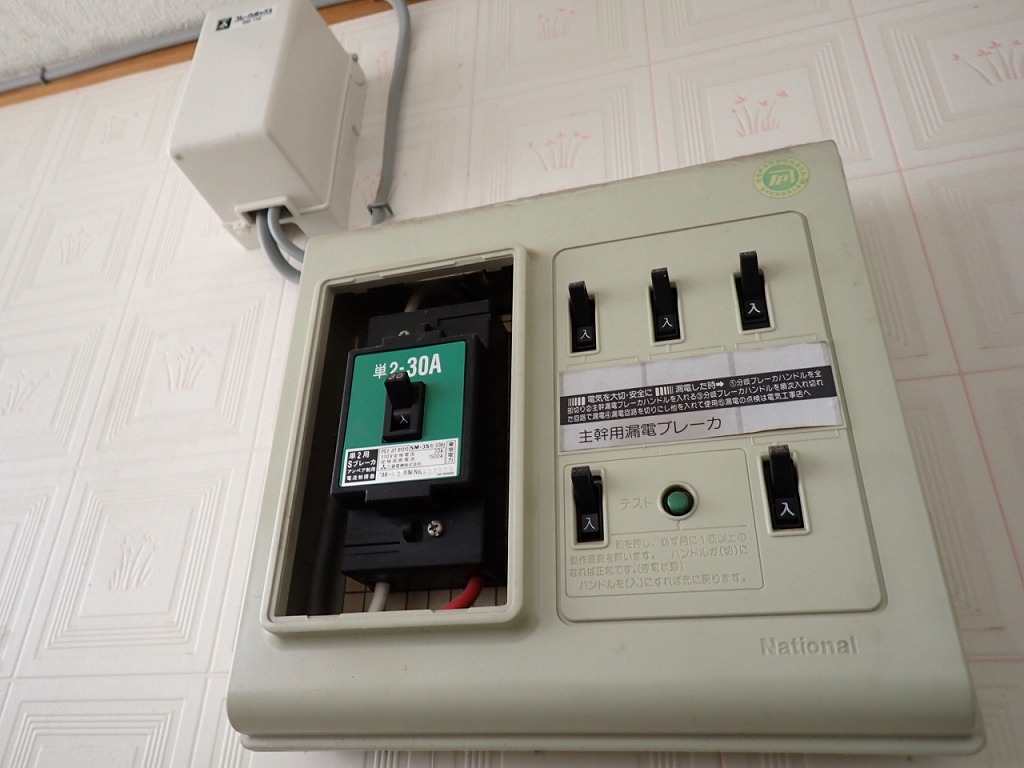

こちらが既存の単相2線式の分電盤です。

分電盤の上に有るブレーカーボックスは浴室の
乾燥暖房機用のようです。

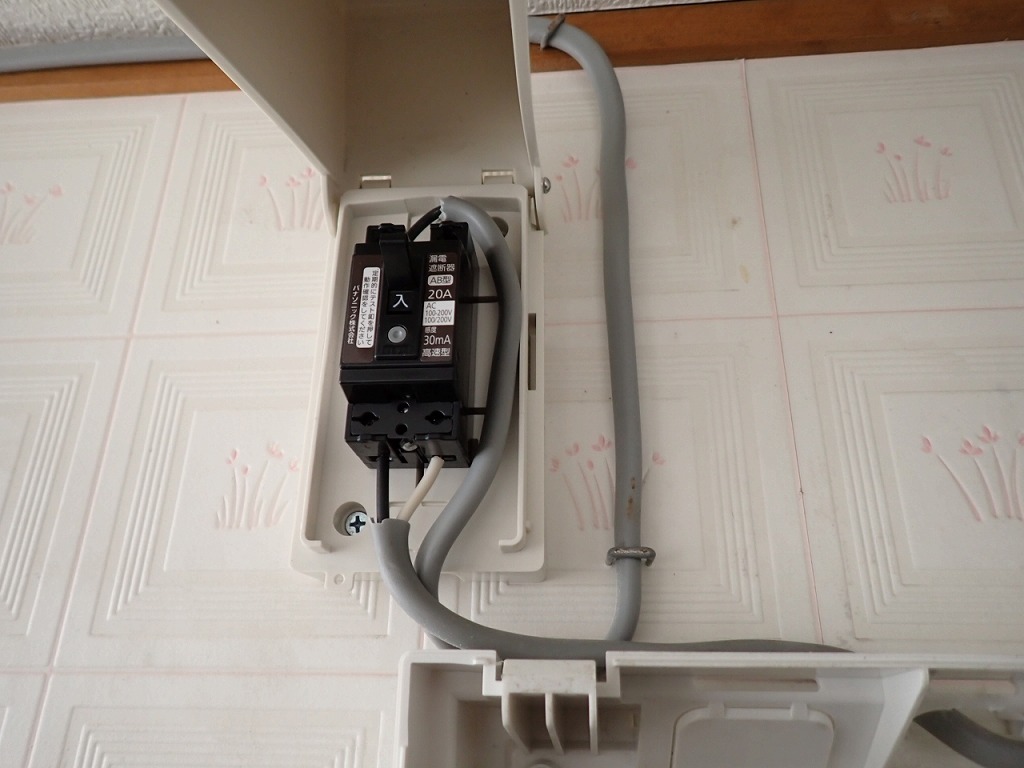

単3切り替え工事野田市

乾燥暖房機の電線は切った後です。
漏電遮断器の1次側から取っていたので
ブレーカーボックス内には漏電ブレーカーが
付いていました。

単相2線式分電盤

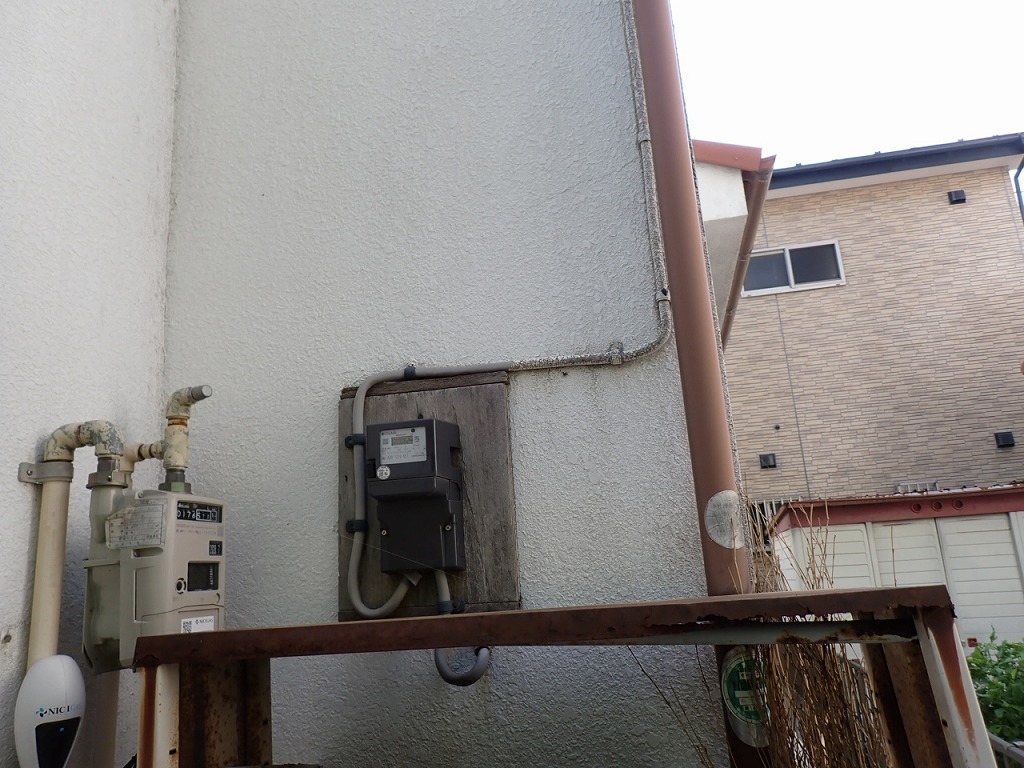

既存の単2の電気メーターです。

単2メーター

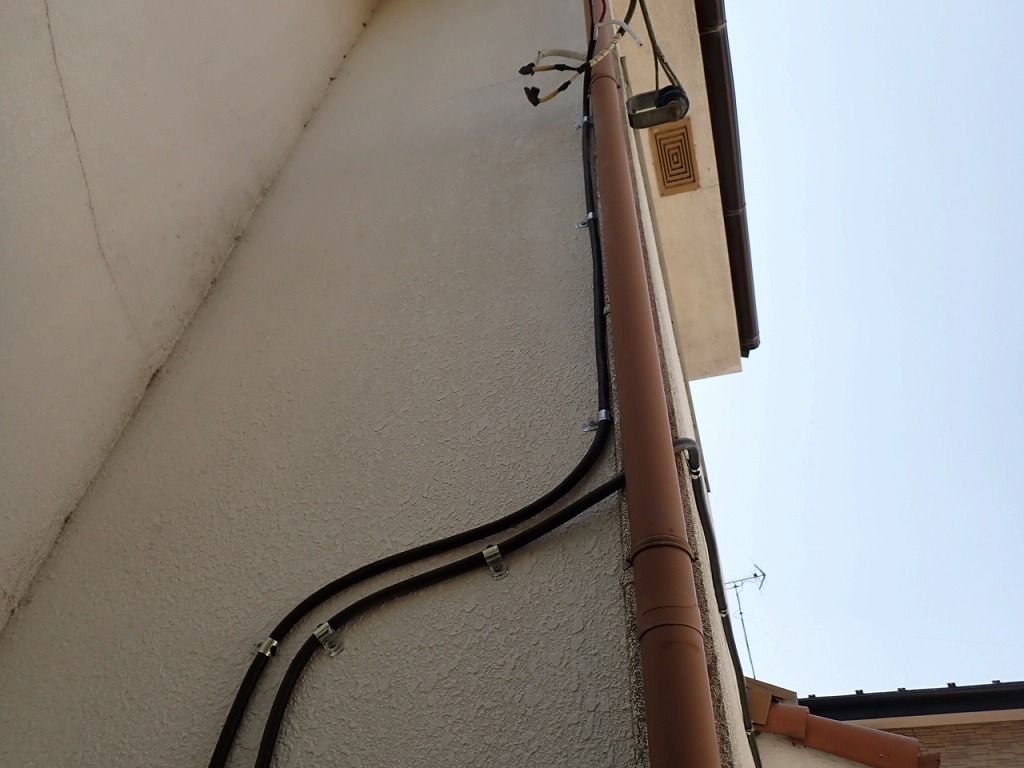

単相3線式用の電線を引いていきます。

単三配線工事

電気メーター板も樹脂製に交換しました。

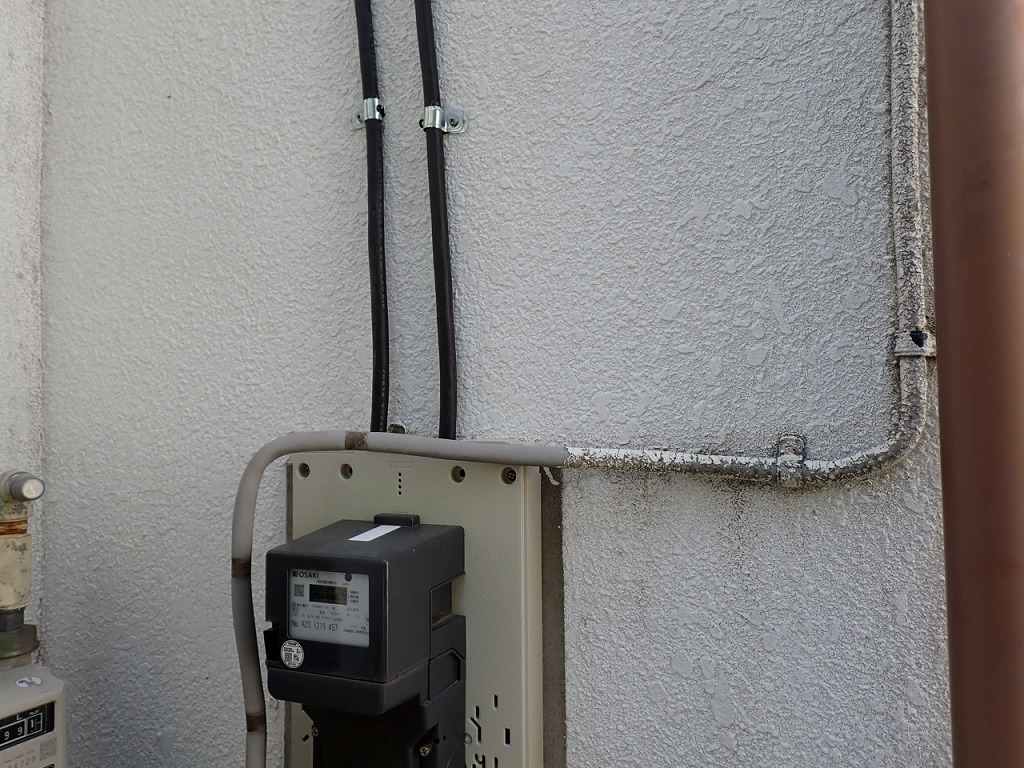

単3切り替え工事千葉県

分電盤の有る脱衣所の方まで電線を引きました。

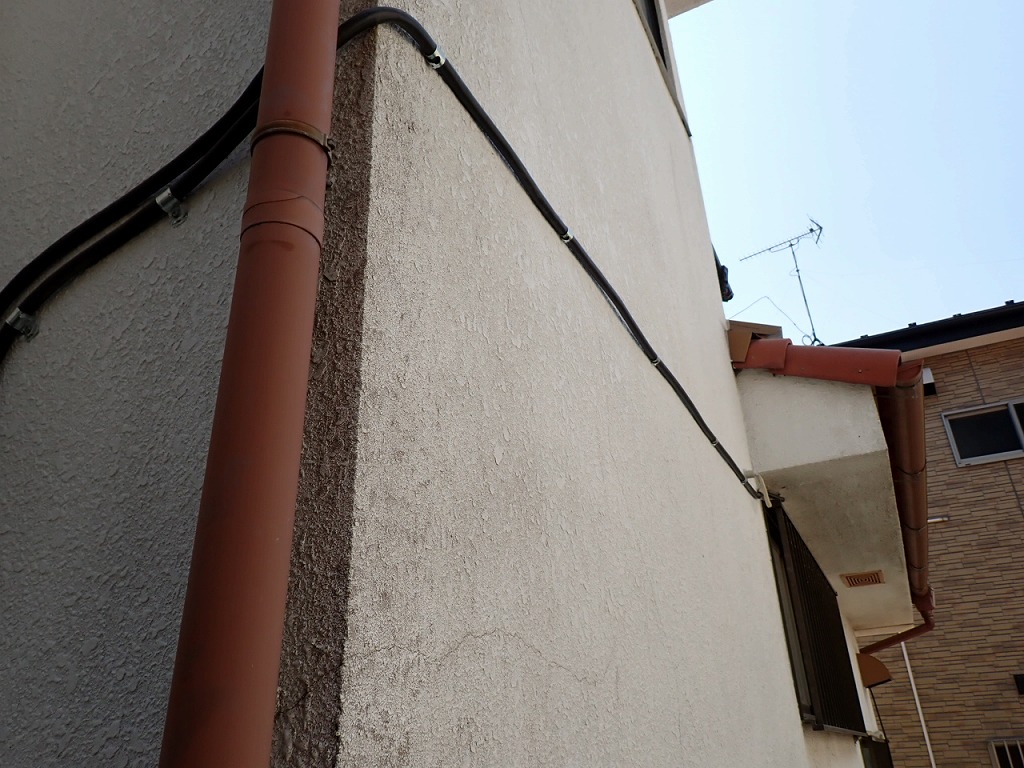

単相3線式配線工事

2階のエアコンです。

脇にエアコン用コンセントを設けましたが
主に室内配線だったので写真は有りません。

エアコン用コンセント

単3の分電盤を交換しました

単3分電盤交換

乾燥暖房機の漏電ブレーカーは外さずそのまま
残しておきました。

単三切り替え工事野田市

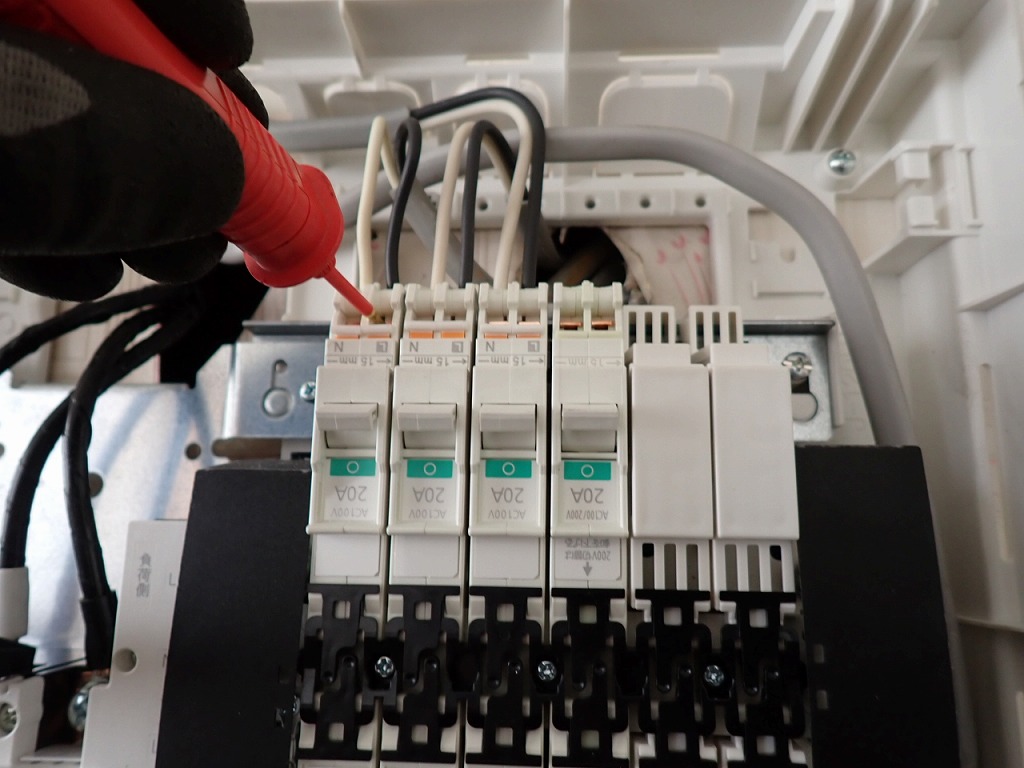

電線を繋いだ後絶縁抵抗値を確認しました。
ご多分に漏れず水回りの回路は若干の低下が
見られますが全て規程の範囲内でした。

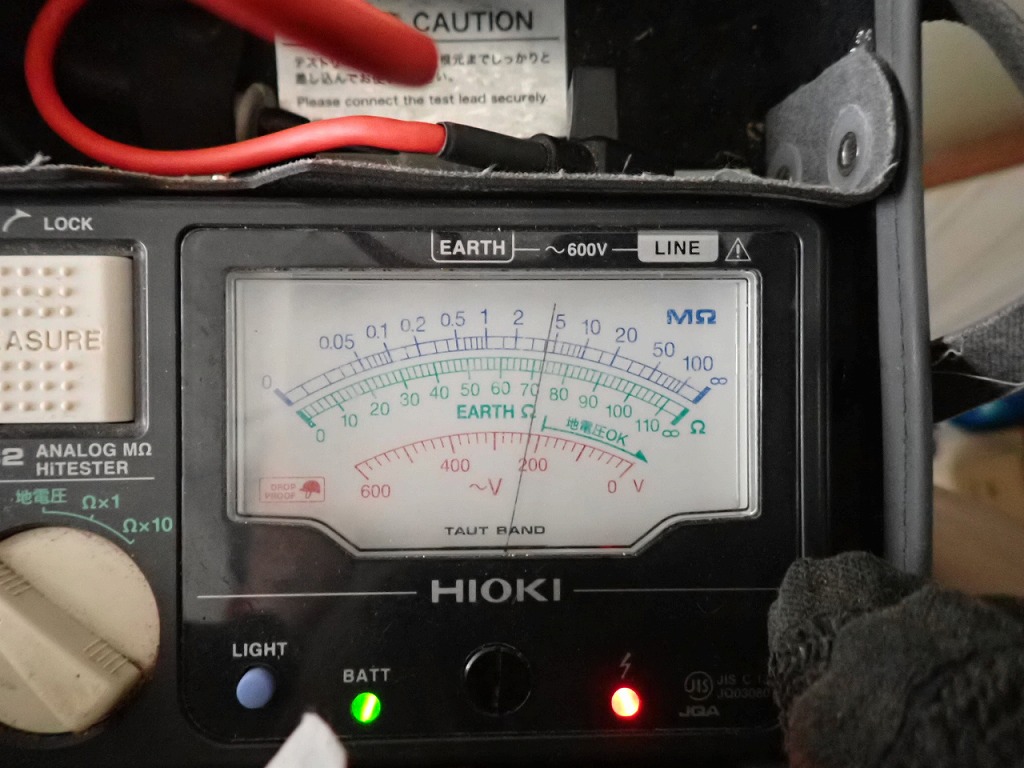

絶縁抵抗

分電盤のカバーをして完了です。

単3切り替え分電盤

これで当店の工事は完了です。

東電側の工事は9月中旬頃なので
1か月か掛かりません。

船橋、市川方面は大体3か月かかっているので
京葉支社と東葛支社ではだいぶ差が有ります。

ご依頼頂き誠に有難うございます。
